En SRAD, llegar tarde no significa llegar peor… significa directamente quedarte fuera.
Es uno de los errores más comunes que vimos en la última subasta: empresas interesadas en participar… que empiezan demasiado tarde. Y el problema es que SRAD no es inmediato. Tiene un calendario muy definido, con hitos que no se pueden improvisar.

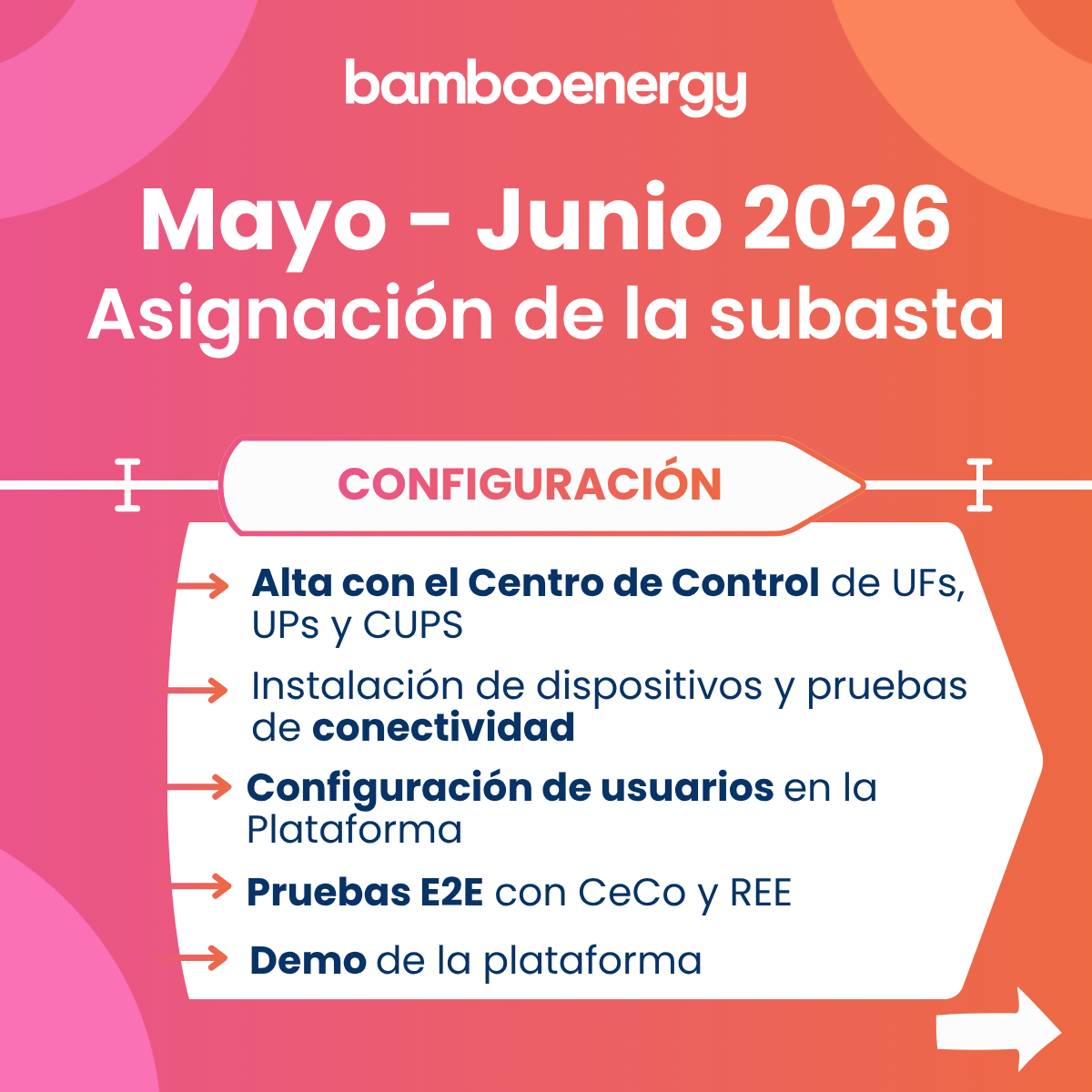

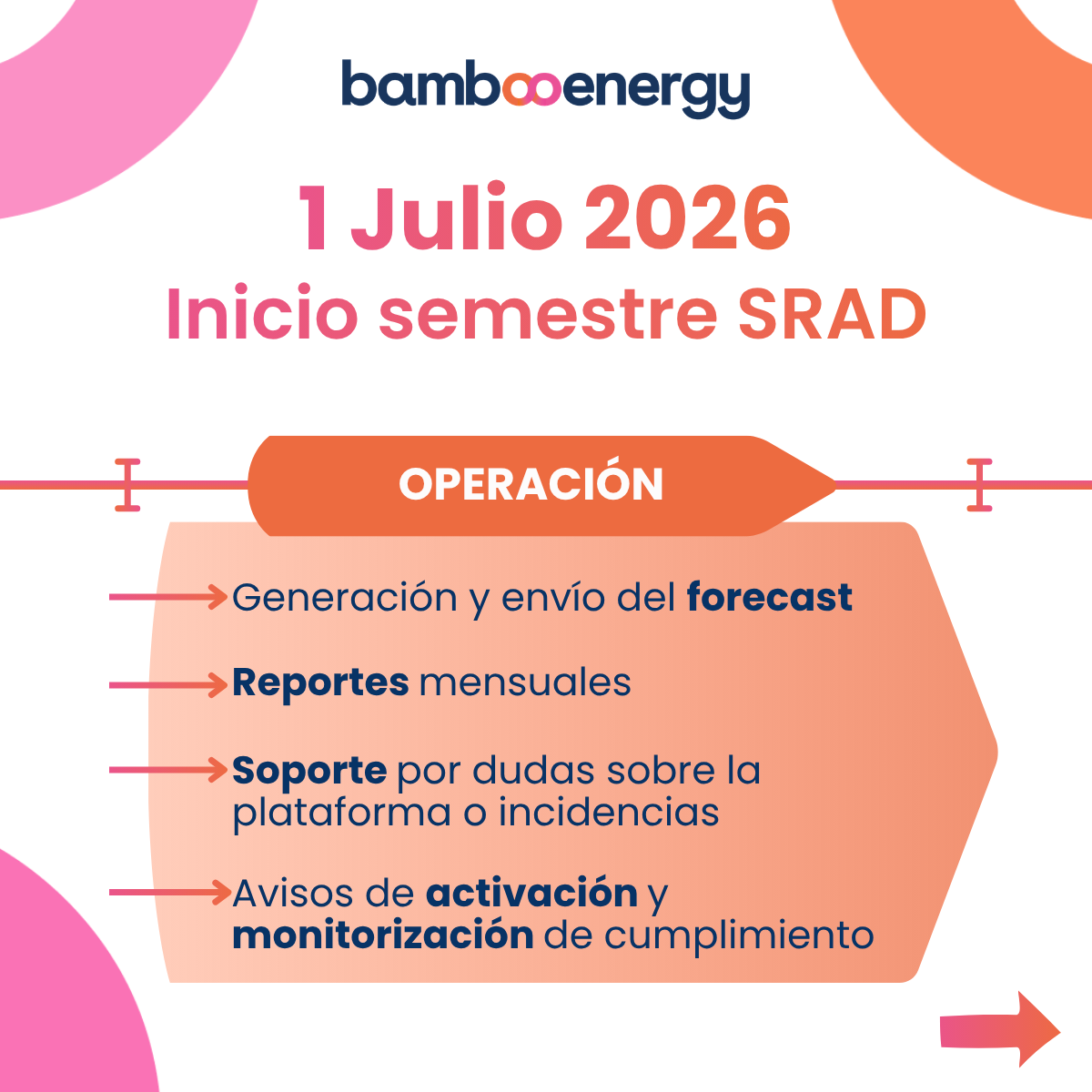

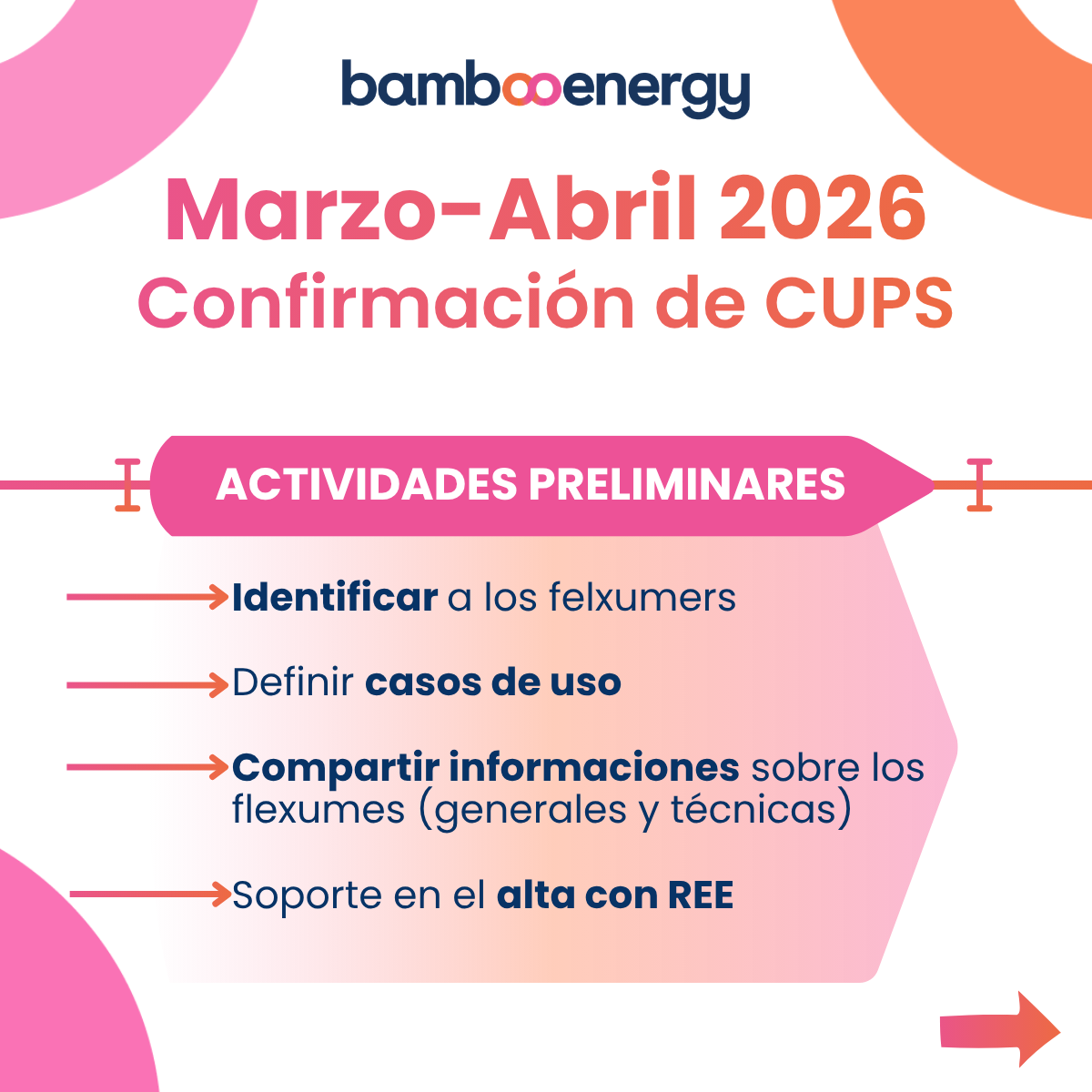

👉 Preparar una Unidad de Programación agregada lleva tiempo:
Si empiezas cuando la subasta está cerca, ya vas tarde. Por eso, los que capturan valor no son los que reaccionan…son los que se preparan antes. Te dejamos un calendario detallado para que no dudes ni un momento más.
📩 Escríbenos y vemos si llegas a tiempo
